AI 데이터 바우처 협약을 맺고 나면 흔히 “이제 산출물만 만들면 끝”이라고 생각하기 쉽습니다. 하지만 공급기업 입장에서 실제 수행을 해보면, 데이터바우처 협약내용 변경 제도를 언제 어떻게 활용하느냐가 협약 체결 이후의 진짜 관리 포인트라는 걸 알게 됩니다. 초기에 협의한 요구사항이 그대로 끝까지 가는 경우는 드물고, 수요기업의 사업 방향이나 데이터 확보 상황에 따라 가공 방법이나 인수 기준이 바뀌는 일이 자주 생깁니다.
문제는 “무엇이든 바꿀 수 있는 게 아니다”라는 점입니다. 그리고 곧 시작되는 수요기업 이행점검과 공급기업 감리를 앞두고, 지금 이 시점에 반드시 짚고 넘어가야 할 것들이 있습니다. 이번 글에서는 데이터바우처 사업을 실제로 수행 중인 공급기업 입장에서, 데이터바우처 협약내용 변경 절차를 어떻게 활용해야 하는지와 감리 전에 무엇을 점검해야 하는지를 정리했습니다.
협약 후에도 요구사항은 계속 바뀐다
과제협의서에 명시된 가공서비스 유형, 가공방법, 인수기준, 요구사항은 어디까지나 사업 초기 시점의 합의입니다. 실제 AI 데이터 가공을 진행하다 보면 수요기업이 확보한 원천 데이터의 상태가 예상과 다르거나, 활용하려는 AI 모델의 방향이 구체화되면서 가공 방식을 조정해야 하는 상황이 생깁니다. 이럴 때 임의로 협의 내용을 바꿔서 작업을 진행하면 안 됩니다. 반드시 사업관리시스템(PMS)을 통한 정식 협약내용 변경 절차를 거쳐야 합니다.
데이터바우처 협약내용 변경, 가능한 것과 불가능한 것

가장 먼저 명확히 구분해야 할 부분입니다.

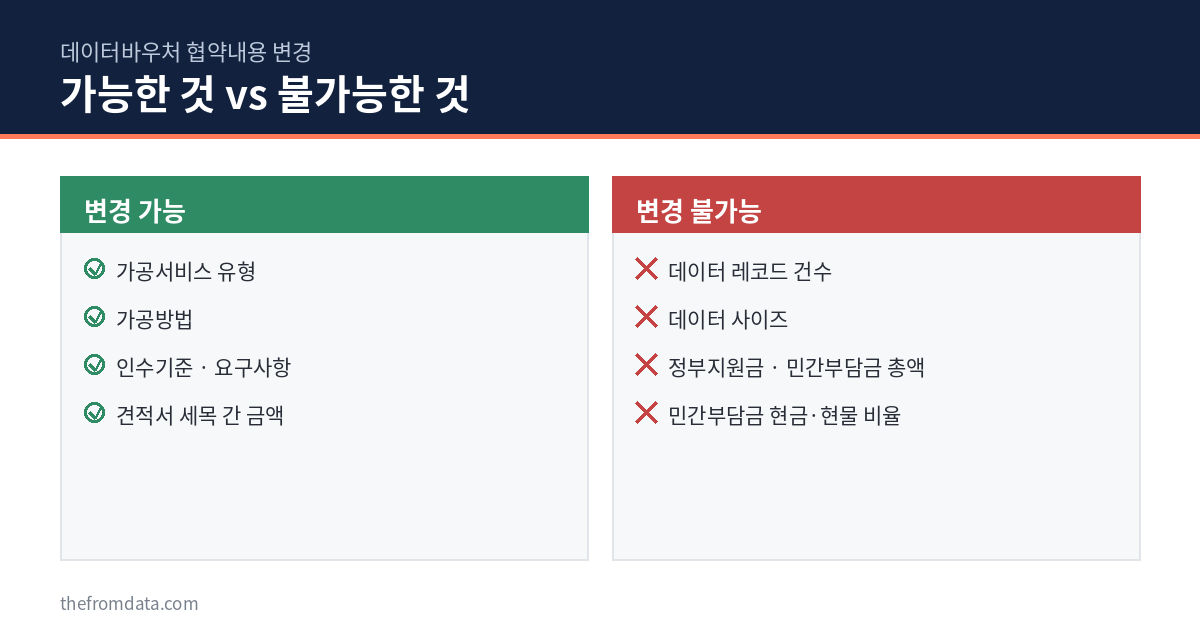

변경 가능한 항목은 과제협의서상의 가공서비스 유형, 가공방법, 인수기준, 요구사항 등 협의된 과업 내용입니다. 수요기업의 사업 방향이 바뀌지 않는 수준이라면 승인 가능성이 있습니다. 견적서의 세목 간 금액 변동도 변경 신청 대상입니다.
변경 불가능한 항목은 활용서비스와 데이터 상품의 레코드 건수, 데이터 사이즈입니다. 그리고 정부지원금, 민간부담금 총액, 민간부담금의 현금·현물 비율도 바꿀 수 없습니다. 즉 “얼마나 만들 것인가”의 총량 자체는 사실상 고정값이라고 보시면 됩니다.
이 구분을 모르고 접근하면, 정작 변경이 필요한 시점에 “이건 애초에 바꿀 수 없는 항목이었다”는 걸 뒤늦게 알게 되는 경우가 생깁니다.
데이터바우처 협약내용 변경 신청은 타이밍 싸움입니다

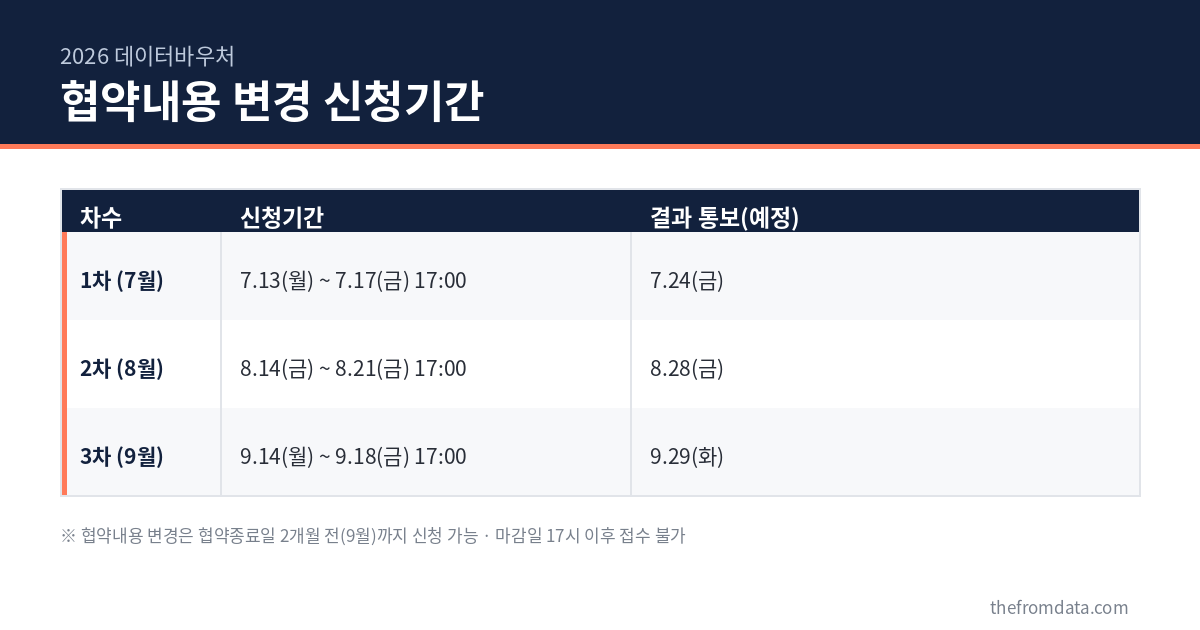

협약내용 변경은 아무 때나 신청할 수 있는 게 아니라 차수별로 정해진 기간에만 접수됩니다. 2026년 기준 신청기간은 다음과 같습니다.

협약내용 변경은 협약종료일 2개월 전(9월)까지만 신청할 수 있고, 마감일 17시 이후에는 전산 접수 자체가 불가능합니다. 신청서를 접수했다고 바로 반영되는 것도 아닙니다. 외부전문가 심의위원회 상정과 심의를 거쳐야 하고, 불승인 시에는 이의신청도 불가능합니다. 즉 변경이 필요하다고 판단되면 최대한 빨리, 다음 차수를 기다리지 말고 준비해서 접수해야 합니다. 신청기간 자체가 일주일이 채 안 되고, 승인까지 1~2주가 더 걸리기 때문입니다.
감리에서 가장 먼저 보는 것: 견적서 수량과 용량
실무에서 가장 자주 놓치는 부분이 바로 이 지점입니다. 감리는 결과물이 견적서에 명시된 데이터 레코드 건수, 데이터 사이즈와 실제로 일치하는지를 중요하게 확인합니다. 그런데 앞서 말씀드린 것처럼 이 항목들은 협약내용 변경으로도 바꿀 수 없는 고정값입니다.
그래서 초기 협의 단계에서 수량과 용량을 현실보다 무리하게 설정했다면, 혹은 진행 과정에서 원천 데이터 상황이 달라졌다면 이 격차는 감리 시점에 그대로 드러납니다. 감리 직전에 발견하면 대응할 방법이 사실상 없습니다. 활용서비스나 데이터 상품의 수량·용량 자체는 변경 불가 항목이기 때문에, 격차가 있다면 감리 전에 가공서비스 유형이나 인수기준 등 변경 가능한 항목을 조정해서 실제 수행 내용과 협약 내용의 정합성을 맞춰두는 작업이 필요합니다. 이걸 감리 코앞에서 시도하면 신청기간을 놓쳐 손쓸 방법이 없어집니다.
지금(8월) 시점에서 점검해야 할 것
수요기업 이행점검과 공급기업 감리가 예정되어 있는 지금, 아래 항목을 먼저 확인해보시길 권합니다.
- 견적서상 데이터 레코드 건수·사이즈와 현재까지 실제 산출물이 일치하는가
- 과제협의서의 가공방법·인수기준이 실제 작업 방식과 동일한가
- 초기 협의 대비 변경이 필요한 부분이 있다면, 8월 2차 또는 9월 3차 신청기간 내에 접수 가능한가 (협약 변경 안내: https://kdata.or.kr/pms/bg/nt/selectNoticeSupDemView.do)
- 변경이 필요하다면 견적서의 세목 간 금액 변경도 함께 검토했는가
- 변경 신청 시 제출할 공급기업 명의의 요청 공문(문서번호 포함, 별도 양식 없음)을 미리 준비했는가
2027년 데이터바우처를 준비하는 기업이라면
내년 신청을 준비 중이라면, 지금의 이런 이슈들은 협약 이후에 겪는 것이 아니라 협의 단계에서 미리 방지할 수 있는 문제입니다. 견적서에 들어가는 수량과 용량은 나중에 바꿀 수 없는 값이라는 것을 전제로, 초기 협의 단계에서 원천 데이터 상태와 목표 산출물 규모를 보수적으로 검토하고 설계하는 것이 중요합니다. 공급기업과 충분히 논의해서 현실적인 수치로 과제협의서를 작성해두면, 사업 수행 중 변경 신청에 쫓기거나 감리에서 리스크를 안고 가는 상황을 크게 줄일 수 있습니다.
데이터바우처 사업 참여를 준비 중이시거나, 과제 수행 중 가공 방식·인수기준 설계와 데이터바우처 협약내용 변경에 어려움이 있으시다면 AI 데이터 서비스 페이지에서 관련 내용을 확인하실 수 있습니다.
